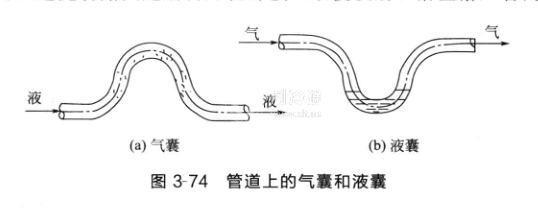

①在同一標高上管道不應有平面交又,以免形成氣囊和液囊(圖3-74 ),在繞過建筑物的梁時.也不允許形成上下彎。
②制冷系統各種管道在支架、吊架上的排列應先安排低壓管道,再安排商壓管道;先安排大口徑管道,再安排小口徑管道;先安排主要管道,再安排次要管道;在管道重柱布置時,應該高溫
管道在低溫管道上。低溫管道在支架上固定.要加經過防腐處理的墊木,不應與型鋼制作的支吊架直接接觸。
③穿過冷庫建筑圍護結構時,管道應盡量合并穿墻孔洞。
④庫房內的管道應在梁板上.不應在內襯墻上設吊架,所有吊點都應在土建施工時預埋。
⑤高壓排氣管應固定牢靠,不得有震動現象,當其穿過磚墻時應設置套管,管道與套管之間留有10mm左右的空隙,并用石棉灰填實.以防震壞磚墻。
⑥保溫管路排列在上,不保溫管路排列在下.管道之間距離不得小于300mm,管道之間以及管道與墻壁之間的距離應視管徑大小及所在位置酌情確定。
⑦小口徑管路應盡量支撐在大口徑管路下方或吊掛在大口徑骨路下而大口徑管路靠墻安裝.小口徑管路排列在外面。
⑧當支管從主骨的上側引出時.在支管上靠近主管處安裝閥門時,應安裝在分支管的水平管段處。從液體主管接出支管時.支管應在主管的底部接出。從吸氣主管接出支管時應從主氣管上面接出.并且支氣管中心線與主氣流方向成45°角。開三通時應做順流三通,以保證氣、液順流。
⑨鋅路上安裝儀表用的多控測點(如測溫點、測壓點)和流量孔板等應在管路安裝時一起做好.這樣可以避免管路固定后再開孔焊接.致使鐵屑、溶液落入管內。
