(1)普通型PUF保溫施工
噴涂發泡適用于大面積施工,噴涂發泡的特點是反應速度快,發泡不用模具,適用于平面、垂直面、頂面、形狀簡單或復雜的表面,可直接在現場施工表面上發泡。泡沫厚度不受任何限制,施工無接縫。
1)低壓空氣噴涂發泡機操作
低壓空氣噴涂發泡是較普遍的一種成型方法。它是由低壓計量泵將反應物料輸至噴槍,被壓縮空氣霧化噴射到被施工表面后發泡成型。
①配料:根據小試合格的配方確定后,按配方中各自物料倍量放大,分別加入帶有過濾網的A和B料罐內。
②調整流量:用質量法分別測試組合聚醚和異氰酸酯兩組分在單位時間的流量,然后再按照已通過小試確認后的兩個組分質量比進行校對調整,并控制兩組分實際流量的比值應等于配方中的質量比,流量誤差不超過±1%。
③噴涂:將A、B組分的料管,分別接到噴槍A、B兩活接頭上,壓縮機的風管接通噴槍風活接頭上。先開空壓機風閥,根據現場需噴涂高度或距離,將空氣壓力與流量調到所需霧化的風壓,然后開動物料計量泵即可噴涂施工。
確定噴槍口與物面距離后,即可進行噴涂施工,一般為自下而上、左右移動噴涂為宜,應多次分層噴涂,每次噴涂厚度宜在10~l5mm,直至噴涂到所要求的厚度。
物料的配方應根據施工的環境溫度和工作面溫度調整,通常噴涂物料固化時間宜控制3~7s,如果相對固化時間太短,易堵槍;固化速度太慢容易使物料發生流失或滴落現象,并對連續噴涂不利,易導致前一層泡沫被后一層噴涂吹動,泡體易脫落。
霧化風壓根據物料的流量不同和物料黏度大小而變化,一般控制在0.3~0.4MPa。風壓太低,物料霧化不佳,泡沫質量低劣。風壓過大,使物料吹散,損失增大。
噴涂結束后,先停物料泵,然后將噴槍內殘留物料用風吹凈后再停風泵。料罐內物料可不必排的太凈,尤其是B料(異氧酸酯),少量的余料可以起封泵作用,將蓋蓋嚴,嚴禁吸潮,便于下次使用。然后停空氣泵。
最后,停機后拆噴槍,按噴槍構造不同,應按規定對噴槍清洗,可用丙酮等進行處理。
2)高壓噴涂發泡機操作
高壓噴涂發泡機各個參數的溫度、壓力等功能完全由電腦控制,自動化程度高。高壓噴涂發泡機是對低壓噴涂發泡機使用中缺點的改進。
①配方確定后,A、B兩個物料組分的黏度應相近。
②物料內不得有雜質或固體微粒。
③當設備加溫時,料管內必須有料液,避免燒壞料管。
④噴涂操作順序同低壓噴涂機操作。
(2)建筑屋面現場噴涂防水保溫功能型PUF施工
噴涂施工時,當日的施工作業面上連同異型部位的細部構造應一次連續地噴涂施工完成。根據防水保溫層的厚度可分幾遍噴涂,整體施工完成后在建筑基面上應形成一層無接縫、連續的PUF殼體。
(3)按設計要求,在PU℉塑料體表面上再噴(刷)防紫外線涂料或其他類防護層
1)可連續涂刷快干型耐紫外線的防護涂料,或兼有防水功能的涂料。
2)可刮涂聚合物水泥抗裂砂漿保護層。
3)上人面層可按設計要求鋪設地磚等剛性承受荷載的保護層等。
3.建筑密封施工
在建筑上密封以往被人們所忽視,沒有足夠重視。實際在使用保溫材料的建筑維護結構空腔(如外墻、屋頂)內的溫差較大,很容易導致潮氣的集聚和冷凝的產生。在滲漏部位或施工薄弱地方,會常年產生冷熱氣流交換、受潮并易發霉。在建筑中增設的隔氣層雖然在大表面上減少了冷氣體的產生,但不可能完全達到連續密封,仍有局部縫隙或空腔的存在,產生的氣流促使部分潮氣流動而出現滲透。據有關資料報道:在建筑外維護結構空腔內,空氣流動形式傳播的潮氣至少是以滲透形式傳播潮氣的100倍。
即使是理想保溫材料,因建筑結構構造或保溫材料特定施工方式等因素,不易達到100%密封,會有不同程度的降低它們實際的保溫效果。
目前,常用的施工方法是PUF塑料的噴涂法和澆注法(或稱灌注法)。如,在建筑施工時出現的縫隙、夾芯復合板頂面節點的縫隙、因建筑物沉降而出現的縫隙及傳統保溫材料無法安裝的地方等。若需單獨密封縫隙或孔洞等較小的作業面,為節省原料,使物料完全澆注到縫隙中,并真正達到密封效果,宜采用人工或機械澆注法。反之,應采用機械噴涂法。尤其應注意的是,在澆注施工時,發泡速度應根據施工縫隙深淺、寬度等因素而確定,嚴格控制好發泡速度,不得出現泡沫固化過慢或過快,如果泡沫固化過慢會出現漏料,會影響施工進度。如泡沫固化過快,物料流動指數降低,會產生發泡不滿現象。在密封完成后,可進行相應的隱蔽或裝飾處理。

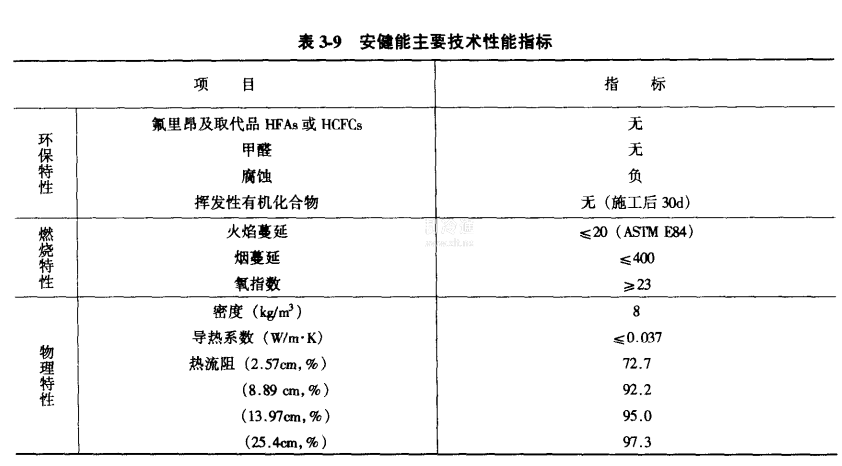

加拿大安健能公司稱此密封保溫過程為安健能保溫體系,將安健能稱為冷凝脂(Poy:cynene),通過化學反應形成的一種低密度、憎水、開孔式塑料軟發泡保溫材料,其主要性能指標見表3-9。安健能保溫材料是一種兼可呼吸的空氣隔絕層和保溫材料為一體,在現場噴涂發泡沫過程中,可呼吸的微小開孔內能充滿99%的空氣,在雨季、零下40℃的低溫或零上45℃的高溫都可進行施工,施工方法也是澆注法和噴涂法,并能保證密封保溫工程質量。
